На Кочубеевской ветроэлектростанции к концу года планируют завершить бетонирование на 9 фундаментах

© Фото пресс-службы минпрома СК © Фото пресс-службы минпрома СК © Фото пресс-службы минпрома СК На строящейся Кочубеевскрй ветроэлектростанции на Ставрополье до конца нынешнего года планируют завершить бетониров

© Фото пресс-службы минпрома СК

© Фото пресс-службы минпрома СК

© Фото пресс-службы минпрома СК

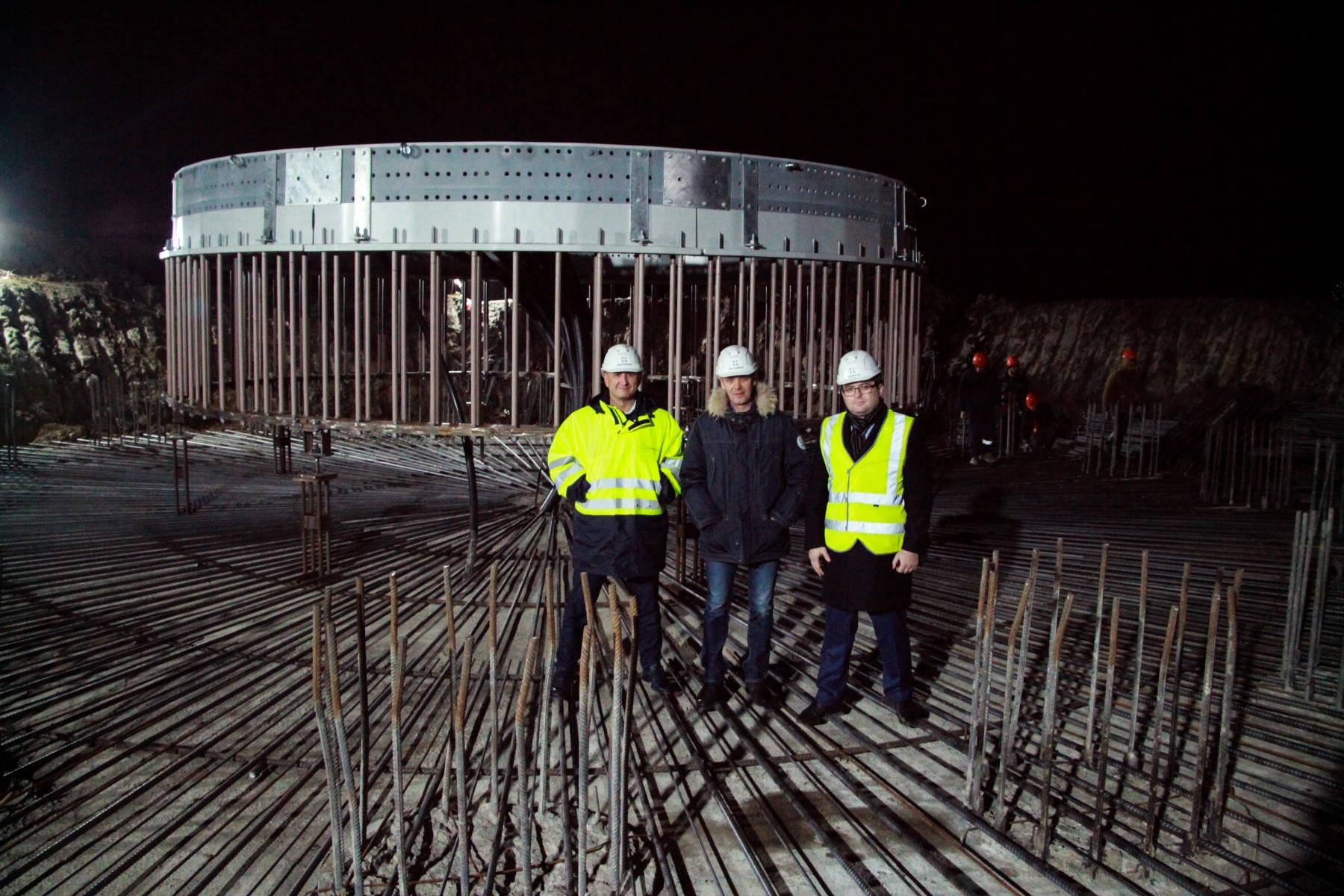

На строящейся Кочубеевскрй ветроэлектростанции на Ставрополье до конца нынешнего года планируют завершить бетонирование на девяти объектах. Стройплощадку посетили глава краевого минпрома Валерий Шульженко и первый замминистра Иван Ковалёв, сообщает пресс-служба ведомства.

Для заливки одного фундамента требуется 1096 кубических метров бетона: 600 кубометров на буронабивные сваи, 446 — на ростверк и еще 50 «кубов» на бетонное основание. Заливку бетона необходимо выполнять непрерывно на протяжение десяти часов.

Поскольку температура остаётся плюсовой и никаких осадков нет, работы идут полным ходом. Ожидается, что к весне ветроэнергетические установки полностью будут собраны.

Последние новости

Как частотные преобразователи помогают экономить электроэнергию?

Разбираем механизмы энергосбережения и реальную пользу от внедрения ЧП

В селе Марьины Колодцы откроют агрокласс

С начала нового учебного года в Минераловодском округе на базе школы № 7 села Марьины Колодцы будет открыт первый в муниципалитете агротехнологический класс.

На благотворительном забеге в Невинномысске собрали более 700 тысяч рублей

В Невинномысске подвели итоги городского благотворительного забега Первого городского благотворительного общества «Импульс добра».

Потребительский кредит без боли: как не стать жертвой долговой ямы

Как взять кредит с умом и не пожалеть об этом спустя пару месяцев

На этом сайте вы найдете актуальные вакансии в Перми с предложениями работы от ведущих работодателей города

Комментарии (0)

Добавить комментарий

Ваш email не публикуется. Обязательные поля отмечены *
